Du prototype à la production en série : Notre processus de moulage sous pression

Ce que ce processus couvre

Le chemin d’un modèle CAO à une pièce moulée sous pression en aluminium validée et produite en série comprend six étapes d’ingénierie — revue DFM, simulation Moldflow, conception et fabrication d’outillage, tirs d’essai, qualification PPAP et lancement en production série. Chaque étape a des livrables spécifiques, des portes de décision et des modes de défaillance. Sauter ou comprimer une étape introduit un risque qui se cumule en aval : une erreur DFM détectée à T1 coûte 10× plus cher à corriger qu’en phase de revue ; la même erreur détectée au SOP coûte 100× plus.

Chez EMP Tech, nous exécutons ce processus pour chaque nouveau numéro de pièce — qu’il s’agisse d’un carter moteur de 2 kg ou d’un bac de batterie de 35 kg. Le processus est régi par les exigences APQP (Planification Avancée de la Qualité Produit) de l’IATF 16949 et prend typiquement 12–16 semaines du lancement DFM à l’approbation PPAP pour une pièce bien conçue. Cet article documente chaque étape avec les livrables réels, les calendriers et les portes qualité que nous utilisons.

undefined

Étape 1 : Revue DFM et simulation Moldflow (Semaines 1–3)

Ce qui se passe

Avant toute découpe d’acier d’outillage, notre équipe d’ingénierie mène une revue structurée de Design pour la Fabrication (DFM) contre le modèle 3D et le plan 2D du client. La revue DFM identifie les défauts potentiels — porosité de retrait, remplissages à froid, déformation, brasage — et prescrit des modifications de conception ou de processus pour les éliminer. Une revue DFM structurée peut éliminer 60–80 % des défauts potentiels avant les tirs d’essai, comme nous l’expliquons dans notre article sur l’analyse DFM pour réduire les défauts de moulage sous pression.

Checklist de revue DFM

Élément DFMCe que nous vérifionsRisque si omis
Uniformité d’épaisseur de paroiTransitions ≤3:1, minimum 1,2 mm pour VHPDCPorosité de retrait aux transitions
Angles de dépouille≥1,0° par face (standard), ≥1,5° pour noyaux profondsCollage, traces de traînage, déformation à l’éjection
Rayons de congé≥0,5 mm minimum, ≥1,0 mm aux concentrations de contrainteFissures, initiation de fatigue
Démoulages et noyaux latérauxMinimiser le nombre de noyaux latéraux ; évaluer mécanique vs. hydrauliqueComplexité d’outillage, temps de cycle, taux de défaillance
Emplacement du plan de jointPlacer sur surfaces non critiques, éviter les gorges d’étanchéitéBave sur surfaces fonctionnelles, chemins de fuite
Conception et emplacement du trou de couléeOptimiser le motif de remplissage, éviter le jet et la turbulenceRemplissages à froid, air emprisonné, inclusions d’oxyde
Emplacement des débordements et éventsPlacer aux zones de dernier remplissage, loin des trous de couléePorosité aux caractéristiques critiques
Nombre et disposition de cavitésDéterminer selon taille de pièce, tonnage de presse, volumeSous-utilisation de la presse, temps de cycle excessif

Simulation Moldflow

Après la revue DFM, nous exécutons la simulation Moldflow avec Magma ou Flow-3D pour modéliser :

  • Motif de remplissage : Vérifier que le métal s’écoule du trou de coulée à la zone de dernier remplissage sans jet ni solidification précoce
  • Solidification : Identifier les points chauds où la porosité de retrait se formera ; concevoir refroidisseurs ou alimentation pour compenser
  • Prédiction de déformation : Calculer la déformation due à la solidification différentielle ; compenser dans la géométrie d’outillage
  • Équilibre thermique : Concevoir la disposition des canaux de refroidissement pour une température d’outillage uniforme (±15°C cible)
Livrable de simulationObjectifCritère d’acceptation
Animation de remplissageVérifier un remplissage progressif, sans turbulenceTemps de remplissage <40 ms pour paroi 2 mm
Carte de solidificationIdentifier les points chaudsPas de pools liquides isolés aux caractéristiques critiques
Prédiction de porositéLocaliser les zones de porosité prévuePorosité <0,5 % aux surfaces critiques
Analyse de déformationPrédire l’écart dimensionnelÉcart dans la tolérance du plan après compensation d’outillage

Porte étape 1 : Validation DFM

La revue DFM conclut par un document formel de validation listant tous les problèmes identifiés, les modifications proposées et les changements de conception approuvés par le client. Aucun ordre d’outillage n’est libéré sans validation DFM du client.

Étape 2 : Conception et fabrication d’outillage (Semaines 3–10)

Conception d’outillage

La conception d’outillage traduit la géométrie validée par DFM en un moule physique avec :

  • Empreintes de cavité : Acier H13 ou SKD61, trempé à HRC 46–48
  • Noyaux et coulisseaux : H13 avec surface nitrurée (profondeur 0,15–0,25 mm) pour résistance à l’usure
  • Canaux de refroidissement : Forés ou conformes, visant ±15°C d’uniformité de température d’outillage
  • Système d’éjection : Nombre et placement des broches d’éjection calculés à partir de la simulation de force d’éjection
  • Système d’alimentation : Conçu à partir des résultats Moldflow — section de trou de coulée, géométrie du distributeur, volumes de débordement
Composant d’outillageMatériauDuretéObjectif de durée de vie
Empreintes de cavitéH13 / SKD61HRC 46–48100 000–500 000 tirs
NoyauxH13 (nitruré)HRC 46–48 + nitruration50 000–200 000 tirs
CoulisseauxH13 (nitruré)HRC 46–48 + nitruration50 000–150 000 tirs
Broches d’éjectionSKD61HRC 50–5250 000+ tirs
Châssis de mouleAcier 1045—10+ ans

Processus de fabrication d’outillage

Notre atelier d’outillage suit une séquence de fabrication de 6–8 semaines :

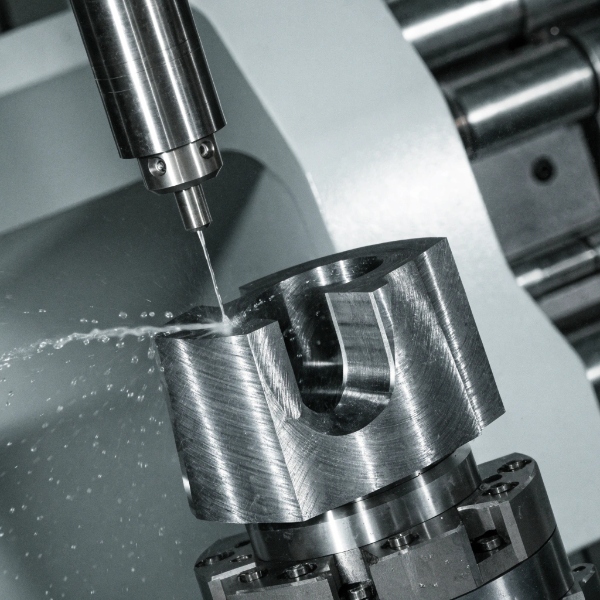

  1. Ébauchage (Semaine 1–2) : Fraisage CNC des empreintes de cavité, noyaux et composants de châssis
  2. Traitement thermique (Semaine 2–3) : Trempe sous vide du H13 à HRC 46–48, suivie de trois revenus pour stabilité dimensionnelle
  3. Finition (Semaine 3–5) : Fraisage dur CNC 5 axes vers la géométrie finale, tenant ±0,01 mm de tolérance sur surfaces critiques
  4. Électroérosion (Semaine 4–6) : Érosion enfonçage pour poches profondes, nervures et caractéristiques inaccessibles au fraisage ; fil pour trousaux de broches d’éjection et connexions de canaux de refroidissement
  5. Polissage et texturation (Semaine 5–7) : Polissage manuel à la rugosité spécifiée (Ra 0,4–1,6 µm) ; sablage ou gravure chimique pour textures cosmétiques
  6. Assemblage et configuration d’essai (Semaine 6–8) : Assemblage du moule, test de pression du système de refroidissement (à 50 bar), contrôle de fonction du système d’éjection

Porte étape 2 : Inspection d’outillage

Avant que le moule ne quitte l’atelier d’outillage, il subit une inspection CMM complète :

  • Géométrie de cavité vérifiée contre le modèle CAO dans ±0,02 mm
  • Planéité du plan de joint ≤0,01 mm
  • Ajustage des noyaux vérifié (pas d’interstice de bavure)
  • Débit des canaux de refroidissement testé (cible : 15–20 L/min par canal)

Étape 3 : Tirs d’essai — T1, T2, T3 (Semaines 10–14)

Philosophie des tirs d’essai

Les tirs d’essai ne sont pas « nous avons essayé et ça a marché ». Ce sont des événements d’échantillonnage structurés avec des objectifs, des critères d’acceptation et une documentation spécifiques. Chaque tir est une porte : si les critères ne sont pas remplis, le moule retourne en modification avant le tir suivant.

T1 : Premier tir (Semaine 10–11)

Objectif : Vérifier le remplissage de base, l’éjection et la proximité dimensionnelle.

Évaluation T1MéthodeCible
Complétude de remplissageInspection visuelle, contrôle poids100 % de remplissage, pas de tir court
Qualité de surfaceVisuel + loupe 10xPas de reprises à froid, marques d’écoulement sur surfaces critiques
ÉjectionVisuelPièce éjectée librement, pas de déformation, pas de traces de traînage
Contrôle dimensionnelTracé CMM (15–30 caractéristiques)Dans ±0,2 mm du nominal (préliminaire)
PorositéRadiographie X (5 échantillons)Pas de porosité concentrée aux caractéristiques critiques

T1 révèle typiquement 3–8 problèmes nécessitant une modification de moule : ajustements de trou de coulée, relocalisation des débordements, amélioration de l’évent ou corrections géométriques mineures sur noyaux ou coulisseaux.

T2 : Tir optimisé (Semaine 12–13)

Objectif : Atteindre la conformité dimensionnelle et les objectifs de porosité après les modifications T1.

Évaluation T2MéthodeCible
Conformité dimensionnelleTracé CMM (toutes cotes du plan)100 % dans la tolérance du plan
Vérification de porositéRayons X (10 échantillons) + coupe métallographique (3 échantillons)Porosité <0,5 % aux surfaces critiques, <1 mL/100g global
État de surfaceProfilomètreRa dans les spécifications sur toutes les surfaces critiques
Test d’étanchéitéFuite hélium (si carter étanche)≤1×10⁻⁶ mbar·L/s
Paramètres de processusPosition de fin de tir, pression d’intensification, temps de cycleStable, répétable dans ±2 %

T2 est la porte critique. Si les dimensions, la porosité et l’étanchéité passent toutes, la pièce est prête pour T3 — le tir de qualification PPAP. Sinon, les modifications T2 traitent les problèmes restants.

T3 : Tir de qualification PPAP (Semaine 13–14)

Objectif : Produire le lot d’échantillons PPAP dans des conditions documentées et répétables.

Le tir T3 produit 30–300 pièces (selon la taille de pièce et les exigences client) sous paramètres de processus verrouillés. Ces pièces deviennent les échantillons PPAP pour le tracé dimensionnel, la certification matériau et les tests fonctionnels. Les paramètres définis pendant T3 deviennent le standard de production — tout écart en série déclenche un changement d’ingénierie documenté.

Documentation des tirs d’essai

Chaque tir d’essai est documenté avec :

  1. Journal de tir : Numéro de tir, température de moule, température de métal, pression d’injection, position de fin de tir, temps de cycle
  2. Dossier photographique : Chaque échantillon photographié sous 6 angles
  3. Rapport de tracé dimensionnel : Données CMM vs. tolérances du plan, code couleur conforme/non conforme
  4. Rapport radiographie et coupe : Images radiographiques et analyse métallographique
  5. Fiche de paramètres de processus : Paramètres verrouillés pour le tir ou la production suivante

Étape 4 : Qualification PPAP (Semaines 14–16)

Ce que PPAP Level 3 inclut

PPAP (Processus d’Approbation de Pièce de Production) Level 3 est l’exigence standard pour le moulage sous pression automobile. Il démontre que le processus de production — pas seulement le moule — peut produire de manière constante des pièces répondant à toutes les exigences. Notre système de contrôle qualité régit chaque élément PPAP.

Élément PPAPCe qu’il prouveContenu clé
Enregistrement de conceptionLes exigences d’ingénierie sont comprises et documentéesModèle 3D, plan 2D, niveau de révision confirmé
Documents de modification d’ingénierieToute déviation approuvée du planPermis de déviation, enregistrements ECN
Approbation ingénierie clientLe client a revu et approuvé la conceptionLettre d’approbation signée
AMDEC produit / AMDEC processusLes modes de défaillance sont identifiés et atténuésTop 10 IPR avec contrôles
Diagramme de flux de processusLa séquence de fabrication est documentéeDe la fusion à l’expédition, chaque opération
AMDEC processusRisques de processus identifiés, contrôles en placeScoring Gravité × Occurrence × Détection
Plan de contrôleComment chaque caractéristique est contrôlée en productionClasse de caractéristique, méthode, fréquence, réaction
Analyse des systèmes de mesure (MSA)L’incertitude de mesure est quantifiéeGage R&R <10 % pour dimensions critiques
Tracé dimensionnel (15–30+ mesures)Les pièces respectent toutes les cotes du planRapport CMM, code couleur conforme/non conforme
Rapports d’essai matériauChimie d’alliage et propriétés mécaniquesAnalyse spectromètre + essai de traction
Résultats de test de performanceTests fonctionnels (fuite, éclatement, fatigue)Fuite hélium, résultats de test de pression
Étude initiale de processusCapabilité du processus sur caractéristiques clésCpk ≥ 1,67 critique, ≥1,33 significatif
Documentation de laboratoire qualifiéLes tests sont effectués par des laboratoires accréditésPérimètre ISO 17025 ou équivalent
Approbation d’aspect (si applicable)Les surfaces cosmétiques respectent l’échantillon maîtreComparaison visuelle à l’échantillon AQP
Échantillon maître et rétentionÉchantillons physiques conservés1 maître + 1 rétention par numéro de pièce
Échantillon maîtrePièce de référence approuvée par le clientScellée et stockée, signée par le client

Porte PPAP : Approbation client

PPAP Level 3 est soumis au client pour revue. L’approbation de production n’est accordée qu’après signature par le client du PSW (Warrant de Soumission de Pièce). Tout point ouvert — même mineur — est suivi dans une liste d’points ouverts avec dates de clôture.

Étape 5 : Lancement en production série (SOP)

Préparation au lancement

Avant le premier tir de production, nous vérifions :

Élément de préparationMéthode de vérificationCritère de réussite
État de l’outillageInspection de cavité, mesure d’usurePas de déviation de l’état d’outillage PPAP
Paramètres de processusVerrouillage des paramètres de T3Position de fin de tir ±0,5 mm, pressions dans ±2 %
Certification matériauVérification spectromètre sur première fusionDans la spécification d’alliage (ADC12 : Si 9,5–12 %, Cu 1,8–3,5 %)
Plan qualitéPlan de contrôle déployé aux opérateursChaque opérateur formé, signé
Système de traçabilitéSuivi de lot FIFO actifLot matière → tir → lot d’usinage → expédition lié
Configuration d’inspectionProgramme CMM, programme rayons X, configuration fuite chargésInspection première pièce (FOI) réussie

Premier lot de production

Le premier lot de production après SOP est traité comme une qualification étendue :

  • Inspection première pièce (FOI) : Chaque dimension, chaque test d’étanchéité sur les 5 premières pièces — vérifie l’état de l’outillage après PPAP
  • Plan de montée en charge : Augmentation progressive du volume sur 2–4 semaines pour permettre la stabilisation du processus et la courbe d’apprentissage des opérateurs
  • Activation SPC : Cartes de contrôle actives sur toutes les caractéristiques clés dès le premier jour
  • Revue qualité quotidienne : 30 premiers jours — revue quotidienne des rebuts, Pareto des défauts, actions correctives

Courbe de montée en charge

PhaseVolume (% cible)DuréeFocus
Phase 1 : Stabilisation30–50 %Semaines 1–2Stabilisation du processus, formation opérateurs, réduction des rebuts
Phase 2 : Accélération50–80 %Semaines 3–4Optimisation du temps de cycle, amélioration du TRG
Phase 3 : Régime nominal80–100 %Semaine 5+Production en régime stationnaire, amélioration continue

Étape 6 : Amélioration continue et montée en volume

SPC et surveillance de processus

Chaque caractéristique critique est surveillée avec des cartes de contrôle SPC tout au long de la production :

Type de caractéristiqueMéthode SPCSeuil d’actionRéponse
Critique (sécurité, étanchéité)X-bar/R, mesure 100 %Cpk <1,67 → actionArrêt, investigation, correction
Significatif (fonctionnel)X-bar/R, échantillonnage 5/lotCpk <1,33 → actionInvestigation, ajustement, revérification
Général (cosmétique)Échantillonnage visuelTaux de défaut >2 % → actionAjustement du processus, inspection

Pareto des défauts et analyse de cause racine

Les revues mensuelles des défauts pilotent l’amélioration continue :

  1. Collecte de données : Rebut et retouche catégorisés par type de défaut (porosité, bavure, remplissage à froid, dimensionnel, surface)
  2. Analyse de Pareto : Identifier les 3 principaux types de défauts contribuant à 80 % du rebut total
  3. Analyse de cause racine : Analyse 5-fois, diagramme d’Ishikawa, DOE si nécessaire
  4. Action corrective : Modification d’outillage, changement de paramètre de processus ou changement de conception — documenté dans un ECN
  5. Vérification : Re-validation du Cpk, période de surveillance de 30 jours

Notre site de production maintient une équipe dédiée de maintenance d’outillage et un atelier d’outillage interne pour une rénovation rapide, minimisant les interruptions de production.

Résumé du calendrier du processus

ÉtapeDuréeLivrable cléPorte
1. DFM + Moldflow3 semainesRapport DFM, résultats de simulationValidation DFM client
2. Conception + fabrication outillage6–8 semainesMoule complété, rapport d’inspection CMMInspection d’outillage réussie
3. Tirs d’essai (T1–T3)2–4 semainesLot d’échantillons PPAP, paramètres verrouillésT3 dimensionnel + porosité réussis
4. Qualification PPAP2 semainesDossier PPAP Level 3Approbation PSW client
5. Lancement en sérieEn coursPremier lot de production, SPC actifFOI réussie, courbe de montée sur trajectoire
6. Amélioration continueEn coursDonnées SPC, Pareto des défauts, Cpk ≥1,67Revue mensuelle

Calendrier total typique : 12–16 semaines de DFM à l’approbation PPAP pour une pièce bien conçue. Les projets nécessitant 3+ itérations de moule s’étendent à 20+ semaines et indiquent que l’étape DFM ou Moldflow a été insuffisante — c’est pourquoi nous investissons massivement dans l’étape 1.

Décisions de conception qui accélèrent ou ralentissent le processus

Les décisions prises lors de la conception de la pièce impactent directement le calendrier du processus. Comprendre ces relations est la raison pour laquelle nous impliquons notre équipe d’ingénierie dès le premier contact — et pourquoi nous couvrons les principes de conception dans notre guide pour maîtriser la conception de pièces pour le moulage sous pression.

Décision de conceptionImpact sur le processusEffet sur le calendrier
Épaisseur de paroi uniforme (transitions ≤3:1)Réduit le risque de porosité de retrait, élimine l’itération T2Économise 1–2 semaines
Dépouille adéquate (≥1,0°)Élimine le collage et la déformation à l’éjectionÉconomise une itération de tir d’essai
Plan de joint sur surface non fonctionnelleÉvite la bave sur surfaces d’étanchéité/jointÉlimine la retouche en production
Trou de coulée optimisé pour le remplissageMoins de remplissages à froid, moins de modifications T1Économise 1 semaine
Canaux de refroidissement conformesContrôle thermique plus serré, temps de cycle plus courtRéduit le temps de montée en charge
Démoulages excessifsCoulisseaux supplémentaires, complexité, modes de défaillanceAjoute 2–4 semaines à l’outillage
Tolérances plus serrées que nécessaireNécessite des opérations d’usinage ou CMM en ligne supplémentairesAugmente le coût et le temps de cycle

Foire aux questions

Q : Combien de temps faut-il pour passer du prototype à la production en série en moulage sous pression ?

R : Pour une pièce en aluminium bien conçue, 12–16 semaines de la revue DFM à l’approbation PPAP : DFM et Moldflow 3 semaines, conception et fabrication d’outillage 6–8 semaines, tirs d’essai T1–T3 2–4 semaines, documentation PPAP 2 semaines. Les projets nécessitant 3+ itérations de moule s’étendent à 20+ semaines, indiquant une analyse DFM ou Moldflow insuffisante.

Q : Qu’est-ce qu’un tir d’essai (T1, T2, T3) en moulage sous pression ?

R : Les tirs d’essai sont des événements d’échantillonnage structurés avec des objectifs spécifiques. T1 vérifie le remplissage de base et l’éjection. T2 atteint la conformité dimensionnelle et de porosité après les modifications T1. T3 produit le lot d’échantillons PPAP dans des conditions verrouillées et répétables. Chaque tir est une porte — si les critères ne sont pas remplis, le moule retourne en modification.

Q : Que comprend le PPAP Level 3 pour le moulage sous pression ?

R : PPAP Level 3 comprend le tracé dimensionnel (15–30+ mesures CMM), l’enregistrement de conception, AMDEC produit/processus, le diagramme de flux de processus, le plan de contrôle, l’analyse des systèmes de mesure (gage R&R), les rapports d’essai matériau, les résultats de test de performance, l’étude initiale de processus (Cpk ≥ 1,67 critique, ≥1,33 significatif) et les échantillons maître/rétention. C’est l’exigence automobile standard.

Q : À quoi ressemble la courbe de montée en charge pour la production en série de moulage sous pression ?

R : Montée typique : Phase 1 (30–50 % du volume cible, semaines 1–2) axée sur la stabilisation du processus et la formation des opérateurs. Phase 2 (50–80 %, semaines 3–4) optimise le temps de cycle et le TRG. Phase 3 (80–100 %, semaine 5+) atteint la production en régime stationnaire. La montée permet l’apprentissage du processus sans submerger le système qualité.

Q : Comment la maintenance d’outillage est-elle planifiée en production en série de moulage sous pression ?

R : Maintenance préventive quotidienne (agent de démoulage, nettoyage, lubrification) par poste. Inspection périodique (mesure d’usure de cavité, détartrage des canaux) tous les 10 000 tirs ou 2–4 semaines. Rénovation majeure (repolissage, remplacement de broches) à 50 000–100 000 tirs. Révision complète (remplacement d’empreintes, re-validation CMM) à 150 000–250 000 tirs.
