Del prototipo a la producción en serie: Nuestro flujo de trabajo de fundición a presión

Lo que este flujo de trabajo cubre

El camino desde un modelo CAD hasta una pieza de aluminio fundida a presión validada y producida en serie comprende seis etapas de ingeniería — revisión DFM, simulación Moldflow, diseño y fabricación de herramentales, tiros de prueba, calificación PPAP y lanzamiento de producción en serie. Cada etapa tiene entregables específicos, puertas de decisión y modos de fallo. Omitir o comprimir cualquier etapa introduce un riesgo que se multiplica aguas abajo: un error de DFM detectado en T1 cuesta 10× más de corregir que en la fase de revisión; el mismo error detectado en el SOP cuesta 100× más.

En EMP Tech, ejecutamos este flujo de trabajo para cada nuevo número de pieza — ya sea un cárter de motor de 2 kg o una bandeja de batería de 35 kg. El proceso se rige por los requisitos APQP (Planificación Avanzada de Calidad del Producto) de IATF 16949 y típicamente toma 12–16 semanas desde el inicio del DFM hasta la aprobación PPAP para una pieza bien diseñada. Este artículo documenta cada etapa con los entregables, cronogramas y puertas de calidad reales que utilizamos.

undefined

Etapa 1: Revisión DFM y simulación Moldflow (Semanas 1–3)

Lo que ocurre

Antes de cortar cualquier acero de herramental, nuestro equipo de ingeniería realiza una revisión estructurada de Diseño para Fabricación (DFM) contra el modelo 3D y el plano 2D del cliente. La revisión DFM identifica defectos potenciales — porosidad de retracción, llenados en frío, deformación, soldadura — y prescribe modificaciones de diseño o proceso para eliminarlos. Una revisión DFM estructurada puede eliminar el 60–80% de los defectos potenciales antes de que lleguen a los tiros de prueba, como explicamos en nuestro artículo sobre cómo el análisis DFM reduce los defectos de fundición a presión.

Lista de verificación de revisión DFM

Elemento DFMLo que verificamosRiesgo si se omite
Uniformidad de espesor de paredTransiciones ≤3:1, mínimo 1,2 mm para VHPDCPorosidad de retracción en transiciones de espesor
Ángulos de desmoldeo≥1,0° por cara (estándar), ≥1,5° para núcleos profundosAdherencia, marcas de arrastre, deformación en eyección
Radios de empalme≥0,5 mm mínimo, ≥1,0 mm en puntos de concentración de tensionesFisuras, iniciación de fatiga
Desmoldeos y núcleos lateralesMinimizar número de núcleos laterales; evaluar mecánico vs. hidráulicoComplejidad de herramental, tiempo de ciclo, tasa de fallo
Ubicación del plano de particiónColocar en superficies no críticas, evitar ranuras de estanqueidadRebaba en superficies funcionales, caminos de fuga
Diseño y ubicación de la entradaOptimizar patrón de llenado, evitar inyección y turbulenciaLlenados en frío, aire atrapado, inclusiones de óxido
Ubicación de rebosaderos y respiraderosColocar en zonas de último llenado, lejos de las entradasPorosidad en características críticas
Número y disposición de cavidadesDeterminar según tamaño de pieza, tonelaje de prensa, volumenCapacidad de prensa subutilizada, tiempo de ciclo excesivo

Simulación Moldflow

Tras la revisión DFM, ejecutamos la simulación Moldflow con Magma o Flow-3D para modelar:

  • Patrón de llenado: Verificar que el metal fluye desde la entrada hasta la zona de último llenado sin inyección o solidificación temprana
  • Solidificación: Identificar puntos calientes donde se formará porosidad de retracción; diseñar enfriadores o alimentación para compensar
  • Predicción de deformación: Calcular la deformación por solidificación diferencial; compensar en la geometría del herramental
  • Equilibrio térmico: Diseñar la disposición de canales de refrigeración para temperatura uniforme del molde (±15°C objetivo)
Entregable de simulaciónPropósitoCriterio de aceptación
Animación de llenadoVerificar llenado progresivo, sin turbulenciaTiempo de llenado <40 ms para pared de 2 mm
Mapa de solidificaciónIdentificar puntos calientesSin piscas de líquido aisladas en características críticas
Predicción de porosidadLocalizar zonas de porosidad previstaPorosidad <0,5% en superficies críticas
Análisis de deformaciónPredecir desviación dimensionalDesviación dentro de tolerancia del plano tras compensación de herramental

Puerta de etapa 1: Aprobación DFM

La revisión DFM concluye con un documento formal de aprobación que enumera todos los problemas identificados, modificaciones propuestas y cambios de diseño aprobados por el cliente. Ninguna orden de herramental se libera sin la aprobación DFM del cliente.

Etapa 2: Diseño y fabricación de herramentales (Semanas 3–10)

Diseño de herramentales

El diseño del herramental traduce la geometría aprobada por DFM en un molde físico con:

  • Insertos de cavidad: Acero H13 o SKD61, templado a HRC 46–48
  • Núcleos y deslizadores: H13 con superficie nitrurada (profundidad de nitruración 0,15–0,25 mm) para resistencia al desgaste
  • Canales de refrigeración: Perforados o conformes, objetivo ±15°C de uniformidad de temperatura del molde
  • Sistema de eyección: Número y ubicación de eyectores calculados a partir de la simulación de fuerza de eyección
  • Sistema de alimentación: Diseñado a partir de resultados de Moldflow — área de entrada, geometría del canal, volúmenes de rebosadero
Componente del herramentalMaterialDurezaObjetivo de vida útil
Insertos de cavidadH13 / SKD61HRC 46–48100.000–500.000 tiros
NúcleosH13 (nitrurado)HRC 46–48 + nitruración50.000–200.000 tiros
DeslizadoresH13 (nitrurado)HRC 46–48 + nitruración50.000–150.000 tiros
Pasadores eyectoresSKD61HRC 50–5250.000+ tiros
Base del moldeAcero 1045—10+ años

Proceso de fabricación de herramentales

Nuestro taller de herramentales sigue una secuencia de fabricación de 6–8 semanas:

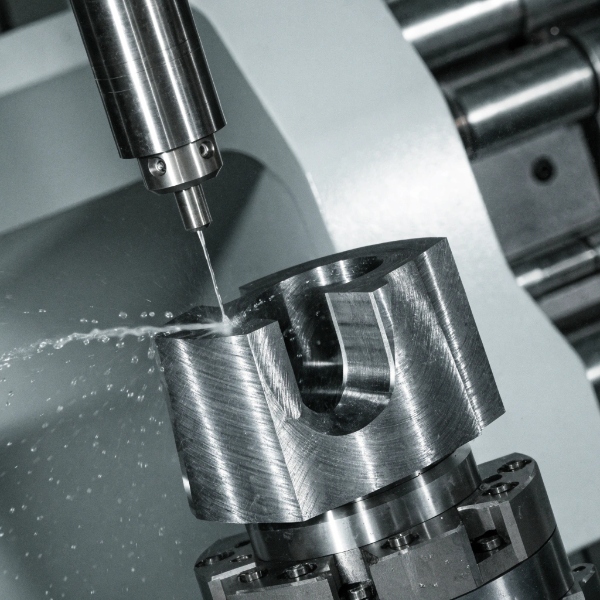

  1. Mecanizado de desbaste (Semana 1–2): Fresado CNC de insertos de cavidad, núcleos y componentes de la base del molde
  2. Tratamiento térmico (Semana 2–3): Temple al vacío del H13 a HRC 46–48, seguido de triple revenido para estabilidad dimensional
  3. Mecanizado de acabado (Semana 3–5): Fresado duro CNC 5 ejes hasta geometría final, manteniendo ±0,01 mm de tolerancia en superficies críticas
  4. Electroerosión (Semana 4–6): Electroerosión por penetración para cavidades profundas, nervios y características inaccesibles al fresado; electroerosión por hilo para agujeros de pasadores eyectores y conexiones de canales de refrigeración
  5. Pulido y texturizado (Semana 5–7): Pulido manual a la rugosidad especificada (Ra 0,4–1,6 µm); chorreado de arena o grabado químico para texturas cosméticas
  6. Ensamblaje y configuración de prueba (Semana 6–8): Ensamblaje del molde, prueba de presión del sistema de refrigeración (a 50 bar), verificación de función del sistema de eyección

Puerta de etapa 2: Inspección de herramental

Antes de que el molde salga del taller de herramentales, se somete a una inspección CMM completa:

  • Geometría de cavidad verificada contra el modelo CAD dentro de ±0,02 mm
  • Planicidad del plano de partición ≤0,01 mm
  • Ajuste de núcleos verificado (sin hueco para rebaba)
  • Caudal de canales de refrigeración probado (objetivo: 15–20 L/min por canal)

Etapa 3: Tiros de prueba — T1, T2, T3 (Semanas 10–14)

Filosofía de tiros de prueba

Los tiros de prueba no son « probamos y funcionó ». Son eventos de muestreo estructurados con objetivos, criterios de aceptación y documentación específicos. Cada tiro es una puerta: si no se cumplen los criterios de aceptación, el molde vuelve al taller de herramentales para modificación antes del siguiente tiro.

T1: Primer tiro (Semana 10–11)

Objetivo: Verificar llenado básico, eyección y proximidad dimensional.

Evaluación T1MétodoObjetivo
Completitud de llenadoInspección visual, control de peso100% de llenado, sin tiros cortos
Calidad superficialVisual + lupa 10xSin uniones en frío, marcas de flujo en superficies críticas
EyecciónVisualPieza se eyecta libremente, sin deformación, sin marcas de arrastre
Control dimensionalTrazado CMM (15–30 características)Dentro de ±0,2 mm del nominal (preliminar)
PorosidadRadiografía por rayos X (5 muestras)Sin porosidad concentrada en características críticas

T1 típicamente revela 3–8 problemas que requieren modificación del molde: ajustes de entrada, reubicación de rebosaderos, mejoras de respiraderos o correcciones geométricas menores en núcleos o deslizadores.

T2: Tiro optimizado (Semana 12–13)

Objetivo: Alcanzar conformidad dimensional y objetivos de porosidad tras las modificaciones de T1.

Evaluación T2MétodoObjetivo
Conformidad dimensionalTrazado CMM (todas las cotas del plano)100% dentro de tolerancia del plano
Verificación de porosidadRayos X (10 muestras) + sección metalográfica (3 muestras)Porosidad <0,5% en superficies críticas, <1 mL/100g global
Acabado superficialPerfilómetroRa dentro de especificación en todas las superficies críticas
Prueba de estanqueidadFuga de helio (si carcasa sellada)≤1×10⁻⁶ mbar·L/s
Parámetros de procesoPosición final de pistón, presión de intensificación, tiempo de cicloEstable, repetible dentro de ±2%

T2 es la puerta crítica. Si las dimensiones, porosidad y estanqueidad pasan, la pieza está lista para T3 — el tiro de calificación PPAP. Si no, las modificaciones de T2 abordan los problemas restantes.

T3: Tiro de calificación PPAP (Semana 13–14)

Objetivo: Producir el lote de muestras PPAP bajo condiciones documentadas y repetibles.

El tiro T3 produce 30–300 piezas (según el tamaño de pieza y los requisitos del cliente) bajo parámetros de proceso bloqueados. Estas piezas se convierten en las muestras PPAP para trazado dimensional, certificación de material y pruebas funcionales. Los parámetros establecidos durante T3 se convierten en el estándar de producción — cualquier desviación en producción en serie desencadena un cambio de ingeniería documentado.

Documentación de tiros de prueba

Cada tiro de prueba se documenta con:

  1. Registro de tiro: Número de tiro, temperatura del molde, temperatura de fundición, presión de inyección, posición final del pistón, tiempo de ciclo
  2. Registro fotográfico: Cada muestra fotografiada desde 6 ángulos
  3. Informe de trazado dimensional: Datos CMM vs. tolerancias del plano, codificados por color pasa/no pasa
  4. Informe de rayos X y sección: Imágenes radiográficas y análisis de sección metalográfica
  5. Hoja de parámetros de proceso: Parámetros bloqueados para el siguiente tiro o producción

Etapa 4: Calificación PPAP (Semanas 14–16)

Lo que incluye PPAP Level 3

PPAP (Proceso de Aprobación de Piezas de Producción) Level 3 es el requisito estándar para la fundición a presión automotriz. Demuestra que el proceso de producción — no solo el molde — puede producir consistentemente piezas que cumplen todos los requisitos. Nuestro sistema de control de calidad rige cada elemento PPAP.

Elemento PPAPLo que demuestraContenido clave
Registro de diseñoLos requisitos de ingeniería se entienden y documentanModelo 3D, plano 2D, nivel de revisión confirmado
Documentos de cambio de ingenieríaCualquier desviación aprobada del planoPermisos de desviación, registros ECN
Aprobación de ingeniería del clienteEl cliente ha revisado y aprobado el diseñoCarta de aprobación firmada
AMEF diseño / AMEF procesoLos modos de fallo de diseño y proceso se identifican y mitiganTop 10 IPR con controles
Diagrama de flujo de procesoLa secuencia de fabricación está documentadaDe la fundición al envío, cada operación
AMEF de procesoRiesgos de proceso identificados, controles en su lugarScoring Severidad × Ocurrencia × Detección
Plan de controlCómo se controla cada característica en producciónClase de característica, método, frecuencia, reacción
Análisis del sistema de medición (MSA)La incertidumbre de medición está cuantificadaGage R&R <10% para dimensiones críticas
Trazado dimensional (15–30+ mediciones)Las piezas cumplen todas las cotas del planoInforme CMM, codificado por color pasa/no pasa
Informes de ensayo de materialQuímica de aleación y propiedades mecánicasAnálisis de espectrómetro + ensayo de tracción
Resultados de pruebas de rendimientoPruebas funcionales (fuga, reventamiento, fatiga)Fuga de helio, resultados de prueba de presión
Estudio inicial de procesoCapacidad de proceso en características claveCpk ≥ 1,67 crítico, ≥1,33 significativo
Documentación de laboratorio calificadoLos ensayos son realizados por laboratorios acreditadosAlcance ISO 17025 o equivalente
Aprobación de apariencia (si aplica)Las superficies cosméticas cumplen la muestra maestraComparación visual con muestra AQP
Muestra maestra y retenciónMuestras físicas conservadas1 maestra + 1 retención por número de pieza
Muestra maestraPieza de referencia aprobada por el clienteSellada y almacenada, firmada por el cliente

Puerta PPAP: Aprobación del cliente

PPAP Level 3 se presenta al cliente para revisión. La aprobación de producción se concede solo después de que el cliente firme el PSW (Garantía de Suministro de Pieza). Cualquier asunto abierto — incluso menor — se rastrea en una lista de asuntos abiertos con fechas de cierre.

Etapa 5: Lanzamiento de producción en serie (SOP)

Preparación pre-lanzamiento

Antes del primer tiro de producción, verificamos:

Elemento de preparaciónMétodo de verificaciónCriterio de éxito
Estado del herramentalInspección de cavidad, medición de desgasteSin desviación del estado de herramental PPAP
Parámetros de procesoBloquear parámetros de T3Posición final del pistón ±0,5 mm, presiones dentro de ±2%
Certificación de materialVerificación de espectrómetro en primera fundiciónDentro de especificación de aleación (ADC12: Si 9,5–12%, Cu 1,8–3,5%)
Plan de calidadPlan de control desplegado a operadoresCada operador entrenado, firmado
Sistema de trazabilidadSeguimiento de lote FIFO activoLote de material → tiro → lote de mecanizado → envío vinculado
Configuración de inspecciónPrograma CMM, programa de rayos X, configuración de fuga cargadosInspección de primera pieza (FOI) aprobada

Primer lote de producción

El primer lote de producción tras el SOP se trata como una calificación extendida:

  • Inspección de primera pieza (FOI): Cada dimensión, cada prueba de estanqueidad en las primeras 5 piezas — verifica el estado del herramental tras PPAP
  • Plan de escalado: Aumento gradual de volumen durante 2–4 semanas para permitir estabilización del proceso y curva de aprendizaje del operador
  • Activación SPC: Cartas de control activas en todas las características clave desde el día uno
  • Revisión de calidad diaria: Primeros 30 días — revisión diaria de chatarra, Pareto de defectos, acciones correctivas

Curva de escalado de producción

FaseVolumen (% objetivo)DuraciónEnfoque
Fase 1: Estabilización30–50%Semanas 1–2Estabilización del proceso, formación de operadores, reducción de chatarra
Fase 2: Aceleración50–80%Semanas 3–4Optimización del tiempo de ciclo, mejora de OEE
Fase 3: Régimen nominal80–100%Semana 5+Producción en régimen estacionario, mejora continua

Etapa 6: Mejora continua y escalado de volumen

SPC y monitorización de proceso

Cada característica crítica se monitoriza con cartas de control SPC durante toda la producción:

Tipo de característicaMétodo SPCLímite de acciónRespuesta
Crítica (seguridad, estanqueidad)X-bar/R, medición 100%Cpk <1,67 → acciónParar, investigar, corregir
Significativa (funcional)X-bar/R, muestreo 5/loteCpk <1,33 → acciónInvestigar, ajustar, reverificar
General (cosmética)Muestreo visualTasa de defectos >2% → acciónAjustar proceso, inspeccionar

Pareto de defectos y análisis de causa raíz

Las revisiones mensuales de defectos impulsan la mejora continua:

  1. Recopilación de datos: Chatarra y retrabajo categorizados por tipo de defecto (porosidad, rebaba, llenado en frío, dimensional, superficie)
  2. Análisis de Pareto: Identificar los 3 principales tipos de defectos que contribuyen al 80% de la chatarra total
  3. Análisis de causa raíz: Análisis de 5 porqués, diagrama de Ishikawa, DOE si es necesario
  4. Acción correctiva: Modificación de herramental, cambio de parámetro de proceso o cambio de diseño — documentado en ECN
  5. Verificación: Re-validación de Cpk, período de monitorización de 30 días

Nuestra instalación de fabricación mantiene un equipo dedicado de mantenimiento de herramentales y taller de herramentales interno para renovación rápida, minimizando la interrupción de producción.

Resumen del cronograma del flujo de trabajo

EtapaDuraciónEntregable clavePuerta
1. DFM + Moldflow3 semanasInforme DFM, resultados de simulaciónAprobación DFM del cliente
2. Diseño + fabricación de herramental6–8 semanasMolde completado, informe de inspección CMMInspección de herramental aprobada
3. Tiros de prueba (T1–T3)2–4 semanasLote de muestras PPAP, parámetros bloqueadosT3 dimensional + porosidad aprobados
4. Calificación PPAP2 semanasPaquete PPAP Level 3Aprobación PSW del cliente
5. Lanzamiento de producción en serieEn cursoPrimer lote de producción, SPC activoFOI aprobada, curva de escalado en trayectoria
6. Mejora continuaEn cursoDatos SPC, Pareto de defectos, Cpk ≥1,67Revisión mensual

Cronograma total típico: 12–16 semanas desde DFM hasta aprobación PPAP para una pieza bien diseñada. Los proyectos que requieren 3+ iteraciones de molde se extienden a 20+ semanas e indican que la etapa de DFM o Moldflow fue insuficiente — por eso invertimos intensamente en la etapa 1.

Decisiones de diseño que aceleran o ralentizan el flujo de trabajo

Las decisiones tomadas durante el diseño de la pieza impactan directamente el cronograma del flujo de trabajo. Entender estas relaciones es por qué involucramos a nuestro equipo de ingeniería desde el primer contacto — y por qué cubrimos los principios de diseño en nuestra guía para dominar el diseño de piezas para fundición a presión.

Decisión de diseñoImpacto en el flujo de trabajoEfecto en cronograma
Espesor de pared uniforme (transiciones ≤3:1)Reduce el riesgo de porosidad de retracción, elimina la iteración T2Ahorra 1–2 semanas
Desmoldeo adecuado (≥1,0°)Elimina adherencia y deformación de eyecciónAhorra una iteración de tiro de prueba
Plano de partición en superficie no funcionalEvita rebaba en superficies de estanqueidad/juntaElimina retrabajo en producción
Entrada optimizada para llenadoMenos llenados en frío, menos modificaciones T1Ahorra 1 semana
Canales de refrigeración conformesControl térmico más estricto, tiempo de ciclo más cortoReduce el tiempo de escalado
Desmoldeos excesivosDeslizadores adicionales, complejidad, modos de falloAñade 2–4 semanas al herramental
Tolerancias más estrictas de lo necesarioRequiere operaciones adicionales de mecanizado o CMM en líneaAumenta coste y tiempo de ciclo

Preguntas frecuentes

P: ¿Cuánto tiempo tarda pasar del prototipo a la producción en serie en fundición a presión?

R: Para una pieza de aluminio bien diseñada, 12–16 semanas desde la revisión DFM hasta la aprobación PPAP: DFM y Moldflow 3 semanas, diseño y fabricación de herramental 6–8 semanas, tiros de prueba T1–T3 2–4 semanas, documentación PPAP 2 semanas. Los proyectos que requieren 3+ iteraciones de molde se extienden a 20+ semanas, indicando un análisis DFM o Moldflow insuficiente.

P: ¿Qué es un tiro de prueba (T1, T2, T3) en fundición a presión?

R: Los tiros de prueba son eventos de muestreo estructurados con objetivos específicos. T1 verifica el llenado básico y la eyección. T2 alcanza la conformidad dimensional y de porosidad tras las modificaciones de T1. T3 produce el lote de muestras PPAP bajo condiciones bloqueadas y repetibles. Cada tiro es una puerta — si no se cumplen los criterios de aceptación, el molde vuelve a modificación.

P: ¿Qué incluye PPAP Level 3 para la fundición a presión?

R: PPAP Level 3 incluye trazado dimensional (15–30+ mediciones CMM), registro de diseño, AMEF diseño/proceso, diagrama de flujo de proceso, plan de control, análisis del sistema de medición (gage R&R), informes de ensayo de material, resultados de pruebas de rendimiento, estudio inicial de proceso (Cpk ≥ 1,67 crítico, ≥1,33 significativo) y muestras maestras/retención. Es el requisito automotriz estándar.

P: ¿Cómo es la curva de escalado para la producción en serie de fundición a presión?

R: Escalado típico: Fase 1 (30–50% del volumen objetivo, semanas 1–2) centrada en estabilización del proceso y formación de operadores. Fase 2 (50–80%, semanas 3–4) optimiza tiempo de ciclo y OEE. Fase 3 (80–100%, semana 5+) alcanza producción en régimen estacionario. El escalado permite el aprendizaje del proceso sin sobrecargar el sistema de calidad.

P: ¿Cómo se programa el mantenimiento del herramental en la producción en serie de fundición a presión?

R: Mantenimiento preventivo diario (agente de desmoldeo, limpieza, lubricación) por turno. Inspección periódica (medición de desgaste de cavidad, descalcificación de canales) cada 10.000 tiros o 2–4 semanas. Renovación mayor (repulido, reemplazo de pasadores) a 50.000–100.000 tiros. Revisión completa (reemplazo de insertos, re-validación CMM) a 150.000–250.000 tiros.
